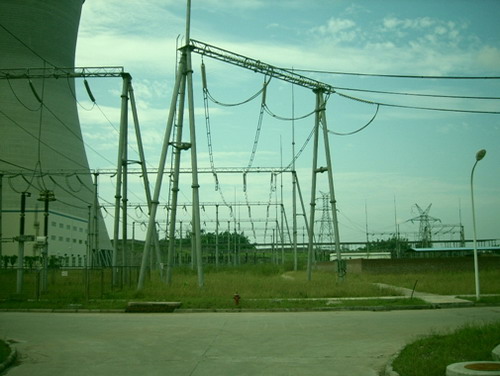

9月15日14点22分,泸州川南发电公司220KV方泸三线263开关第三次冲击合闸正常,正式投入运行,这标志着川南发电公司一期工程三回出线已全部接入500KV电网,为两台600MW机组的投运打通了电能输出通道。
按照设计方案,泸州川南发电公司一期2×600MW工程通过3回220KV出线接入500KV泸州变电站,进入500KV电网。但因电网建设施工滞后,配套500KV泸州变电站迟迟没有建好,为加快建设和调试进度,去年10月,泸州川南发电公司将其中两回出线临时跨接到220KV玉观变电站,实现了倒送电。如今,川南发电公司两台机组都即将建好投运,但玉观变电站所能通过的最大负荷只有400MW,根本满足不了一台机组的满负荷168小时试运要求。如何尽快突破电能输送瓶颈,确保两台机组的顺利投运就成了泸州川南发电公司的头等大事。

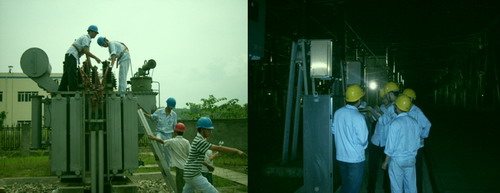

在四川省省委省政府、泸州市市委市政府领导的关心支持下,在mk体育(MKsports集团)股份公司集团公司领导和相关职能部门的努力争取下,电网公司日夜加班加点的工作,8月底,500KV泸州变电站胜利完工。为顺利实现一期工程电能输出线的倒换,泸州川南发电公司领导班子高度重视、认真部署,提前组织有关技术管理人员制订相关安全技术措施和操作方案。在公司和各施工、调试单位的的共同努力下,9月6日10点55分,220KV升压站电源全停,转入检修工作;9月16日,一、二回出线相继送电,14点22分,220KV方泸三线263开关第三次冲击合闸正常后投运。至此,泸州川南发电公司一期2×600MW机组电能输出通道彻底畅通,为即将到来的机组满负荷168小时试运和年内机组“双投”做好了铺垫。(陈文钦)
